Les outils de management visuel rendent les écarts visibles avant qu’ils ne bloquent le projet

Les outils de management visuel rendent les écarts visibles avant qu’ils ne bloquent le projet

Les outils de management visuel transforment les objectifs, les tâches, les indicateurs et les problèmes en repères partagés. Leur intérêt ne tient pas à l’esthétique d’un tableau : ils permettent de voir rapidement ce qui avance, ce qui bloque et ce qui exige une décision. Du mur d’atelier au whiteboard collaboratif, le bon support rend le travail plus lisible et les responsabilités plus concrètes.

Le management visuel rend le travail compréhensible en un regard

Le management visuel consiste à représenter les informations utiles à l’action sous une forme simple, accessible et régulièrement mise à jour. Il s’inscrit dans l’héritage du Lean Management et du Toyota Production System, développé entre 1948 et 1975. L’objectif est de rendre les écarts visibles au plus près du travail pour les traiter sans attendre une longue réunion ou un reporting tardif.

Quiz : Fondamentaux du Management Visuel

Il faut distinguer le management visuel, qui est une démarche de pilotage collectif, de ses composants. Un outil peut être un Kanban ou une matrice d’Eisenhower. Une méthode décrit la manière de l’utiliser. Un support prend la forme d’un tableau blanc, d’un mur d’affichage ou d’une plateforme en ligne. Un logiciel ajoute des fonctions de collaboration, d’historique et de gestion des droits d’accès. Aucun logiciel ne remplace le rituel de décision qui donne vie au tableau.

Un visuel utile doit déclencher une action

Un tableau de bord qui affiche dix courbes sans préciser ce qui doit être arbitré reste un décor. Chaque élément visible doit répondre à une question opérationnelle : quelle est la priorité, quel écart faut-il corriger, qui agit et pour quand ? Les codes couleur vert, orange et rouge, les pictogrammes, les flèches et les post-its sont efficaces lorsqu’ils portent un sens partagé. Ils perdent leur utilité lorsqu’ils servent uniquement à décorer.

Le pouls d’une équipe se lit souvent dans de petits signaux : une carte qui reste plusieurs jours « en cours », une dépendance sans propriétaire ou un indicateur orange qui revient chaque semaine. Observer ces variations plutôt que la seule situation finale aide à détecter l’essoufflement d’un flux, la surcharge d’une personne ou une décision en attente. Un bon dispositif montre aussi l’âge des tâches, les points d’attente et les engagements non tenus.

Choisir les outils de management visuel selon la décision à prendre

Le choix ne doit pas commencer par la recherche d’une plateforme, mais par le problème à résoudre. Un projet composé de tâches courtes n’a pas les mêmes besoins qu’un processus industriel, une réflexion stratégique ou une réunion de créativité.

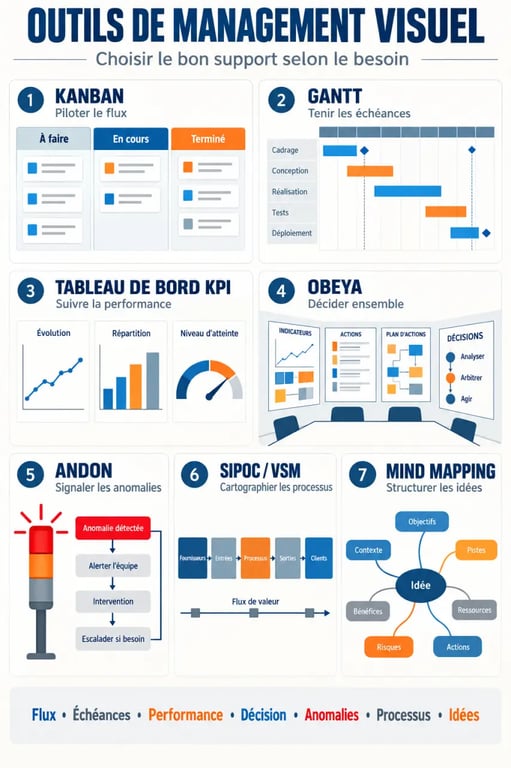

Infographie des principaux management visuel outils : Kanban, Gantt, dashboard KPI, Obeya et Andon
Infographie des principaux management visuel outils : Kanban, Gantt, dashboard KPI, Obeya et Andon
Besoin Outil pertinent Ce qu’il rend visible Point de vigilance
Suivre le flux de travail Kanban Tâches, priorités, travail en cours et blocages Limiter le travail en cours pour éviter l’engorgement
Planifier des échéances Diagramme de Gantt Jalons, dépendances, durée et retard Le compléter par un suivi quotidien des actions
Piloter la performance Dashboard KPI Tendances, objectifs, écarts et alertes Ne pas dépasser 5 KPI par section
Résoudre un problème collectif Obeya ou A3 problem solving Faits, causes, décisions et plan d’action Prévoir un responsable pour chaque action
Comprendre un processus SIPOC, flowchart ou VSM Étapes, acteurs, flux, attentes et gaspillages Partir du terrain, pas seulement des procédures
Faire émerger des idées Mind mapping ou whiteboard Associations, hypothèses et pistes de travail Conclure par des choix, pas par une carte infinie

Kanban, Gantt et matrice d’Eisenhower pour organiser le travail quotidien

Le tableau Kanban convient à la gestion de projet agile, au support client ou à toute activité composée de demandes successives. Sa forme la plus simple comporte trois colonnes : « À faire », « En cours » et « Terminé ». Il rend les goulets d’étranglement visibles, surtout si l’équipe limite le nombre de cartes en cours.

Le diagramme de Gantt est plus adapté pour visualiser la temporalité d’un projet : séquence des phases, jalons, échéances et dépendances. La matrice d’Eisenhower aide à trier les urgences et les priorités. Ces outils se complètent : le Gantt donne la trajectoire, le Kanban montre l’exécution réelle et la matrice évite de confondre urgence et importance.

Obeya, Andon et dashboard pour piloter les écarts

L’Obeya, littéralement « grande salle », rassemble sur un même mur ou tableau le planning, les KPI, les risques, les urgences et les décisions d’un projet complexe. Elle accompagne une revue collective, courte et régulière. Un système Andon sert davantage à signaler une anomalie : défaut qualité, rupture, incident ou situation nécessitant une réaction rapide.

Le dashboard convient lorsque les données doivent être consolidées : taux de service, productivité, volume traité ou données de production. Il ne remplace pas l’analyse. Pour chaque indicateur, affichez une cible, une période, une tendance, un propriétaire et la décision attendue si le seuil est dépassé.

Tableau physique ou logiciel collaboratif : trouver le bon compromis

Un support physique est particulièrement utile dans un atelier, une agence ou une équipe réunie au même endroit. Il attire le regard, facilite les échanges spontanés et rend le rituel visible. Des post-its, une signalétique claire et un tableau blanc suffisent souvent pour démarrer, à condition d’installer le tableau là où le travail se déroule.

Un outil numérique devient préférable lorsque l’équipe est hybride, répartie sur plusieurs sites ou amenée à contribuer de façon asynchrone. Des solutions comme Trello, Asana ou Miro proposent des tableaux partagés, des cartes de tâches ou des whiteboards collaboratifs. Avant de choisir, vérifiez les droits d’accès, la confidentialité des données, l’historique des modifications, les intégrations utiles, notamment avec Microsoft Teams, et la facilité d’utilisation sur mobile.

La meilleure option peut être hybride : un mur simple pour le rituel local et un espace numérique comme source de référence. Évitez toutefois la double saisie. Chaque information doit avoir un propriétaire et une version fiable. Sans cette règle, la confiance dans le système diminue rapidement.

Déployer un tableau visuel qui reste vivant

Commencez par une équipe pilote et un cas d’usage limité : réduire les retards de traitement, fluidifier les demandes entre services ou sécuriser le lancement d’un projet. Chercher à visualiser toute l’entreprise dès le premier mois conduit souvent à la surcharge et à l’abandon.

  1. Définissez la décision à améliorer. Il peut s’agir de prioriser les demandes, de résoudre les incidents plus vite ou de fiabiliser les dates de livraison.
  2. Sélectionnez peu d’informations. Regroupez les contenus en blocs de 3 à 5 éléments et limitez chaque vue à ce qui sert au rituel.
  3. Établissez une légende stable. Le rouge, l’orange et le vert doivent avoir la même signification pour tous. Ajoutez des pictogrammes si les équipes sont multiculturelles ou très opérationnelles.
  4. Attribuez les responsabilités. Indiquez qui met à jour, qui anime et qui décide. Un tableau collectif sans propriétaire devient vite obsolète.
  5. Installez un rendez-vous court. Lors du point quotidien ou hebdomadaire, parcourez les écarts, choisissez les actions et tracez les décisions.

Mesurer l’adoption avant de multiplier les tableaux

Évaluez l’efficacité avec des signaux concrets : taux d’adoption hebdomadaire, nombre de tableaux actifs, nombre de décisions tracées par réunion, délai de résolution d’un blocage, temps passé en réunion ou eNPS interne. Une baisse du nombre de messages demandant « où en est-on ? » constitue aussi un indicateur qualitatif utile. Si les personnes consultent le tableau sans l’actualiser, le problème vient généralement de la gouvernance ou de la valeur perçue, pas du design.

Les erreurs qui transforment un outil visuel en tableau décoratif

Le premier écueil est l’accumulation : trop de couleurs, de colonnes, de KPI ou de règles rendent la lecture plus lente que celle d’un document. Le deuxième est l’obsolescence. Une donnée ancienne peut conduire à une mauvaise décision. Mieux vaut un tableau plus modeste, actualisé à une fréquence réaliste.

Évitez aussi les réunions où l’animateur lit le tableau à voix haute sans demander d’engagement. Le management visuel fonctionne lorsque l’équipe identifie un écart, formule une action, nomme un responsable et vérifie l’avancement au rituel suivant. Adaptez également le support au public : un flux de production, un comité de direction et une équipe RH ne lisent pas les mêmes informations ni au même rythme.

La simplicité, l’actualité des données et la capacité à agir sont les critères décisifs. Si un collaborateur comprend la situation en quelques secondes et sait ce qu’il doit faire ensuite, les outils de management visuel remplissent leur fonction.
