5 KPI de gestion de projet pour détecter les dérives avant le retard

5 KPI de gestion de projet pour détecter les dérives avant le retard

Un projet peut sembler avancer alors que le budget dérive, que les tâches critiques s’accumulent ou que l’équipe sature. Les KPI de gestion de projet transforment ces signaux faibles en décisions concrètes : réaffecter une ressource, arbitrer le périmètre, prévenir un client ou corriger la trajectoire. L’objectif n’est pas de tout mesurer, mais de suivre les indicateurs qui permettent réellement d’agir.

Un KPI projet mesure une décision, pas seulement une activité

Un KPI, ou indicateur clé de performance, relie un objectif de projet à une mesure vérifiable. Il ne se confond pas avec une donnée brute. Le nombre de tâches terminées fournit une information ; le taux de jalons atteints dans les délais devient un KPI s’il sert à vérifier que le calendrier est tenu.

Calculateur EVM & Quiz KPI

Calculateur EVM

Note : Assurez-vous que PV, EV et AC sont exprimés dans la même unité monétaire.

Quiz KPI de Projet

Un bon indicateur répond à quatre conditions : il est lié à un objectif précis, calculable à partir de données fiables, compris par les personnes qui l’utilisent et associé à une décision possible. Même exact, un indicateur qui ne déclenche aucune action alourdit le tableau de bord sans améliorer le pilotage.

Partir des résultats attendus

Avant de choisir un KPI de gestion de projet, formulez le résultat à protéger : livrer à la date prévue, respecter une enveloppe, garantir la conformité, préserver la marge ou satisfaire le commanditaire. Définissez ensuite la mesure et le seuil d’alerte. Pour un projet de déploiement, le suivi des incidents bloquants peut être plus utile qu’un taux d’avancement global trop optimiste.

Les indicateurs les plus efficaces sont aussi temporels. Une valeur isolée renseigne peu ; son évolution sur plusieurs semaines révèle une dérive, une amélioration ou une stagnation. Conservez donc un historique au lieu de remplacer la donnée précédente à chaque mise à jour. Cette comparaison donne du contexte aux écarts et facilite les arbitrages.

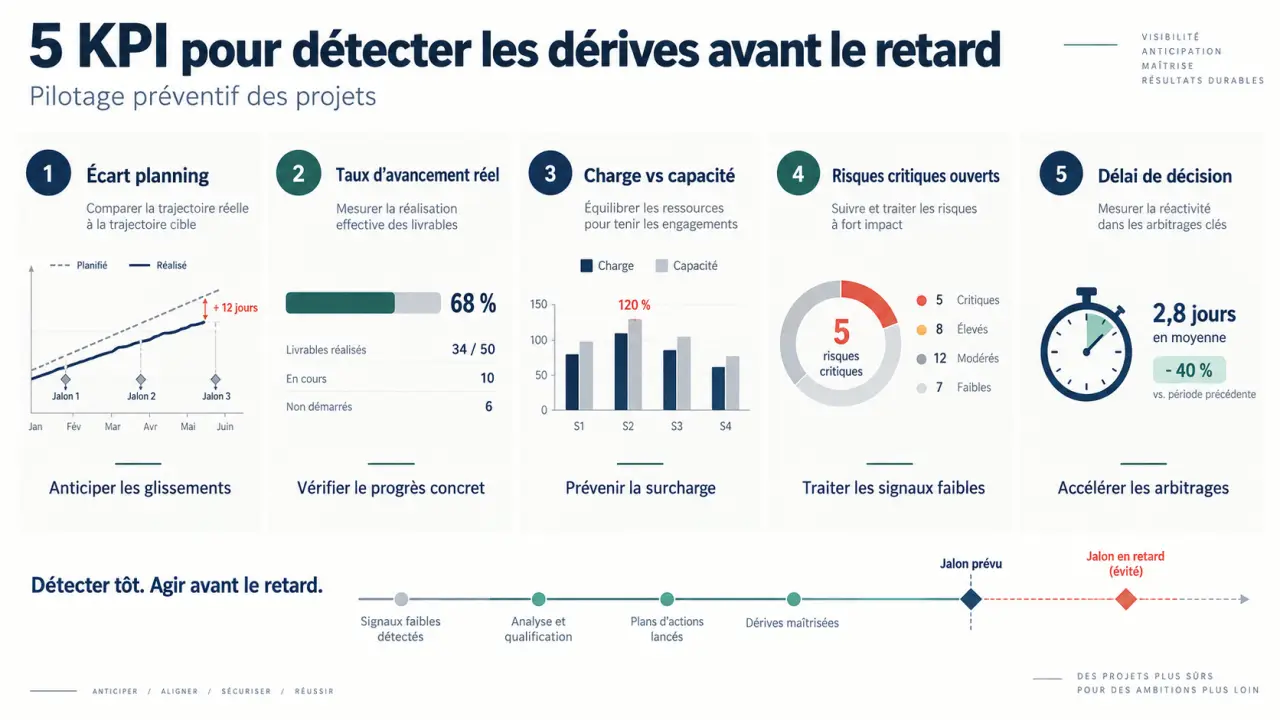

Les 5 KPI à suivre pour garder le projet sous contrôle

Le nombre d’indicateurs dépend de la taille et de la complexité du projet. Dans de nombreux cas, cinq mesures bien définies suffisent pour suivre les coûts, les délais, la production, la qualité et les risques. Leur intérêt vient moins de leur quantité que de la décision associée à chacun.

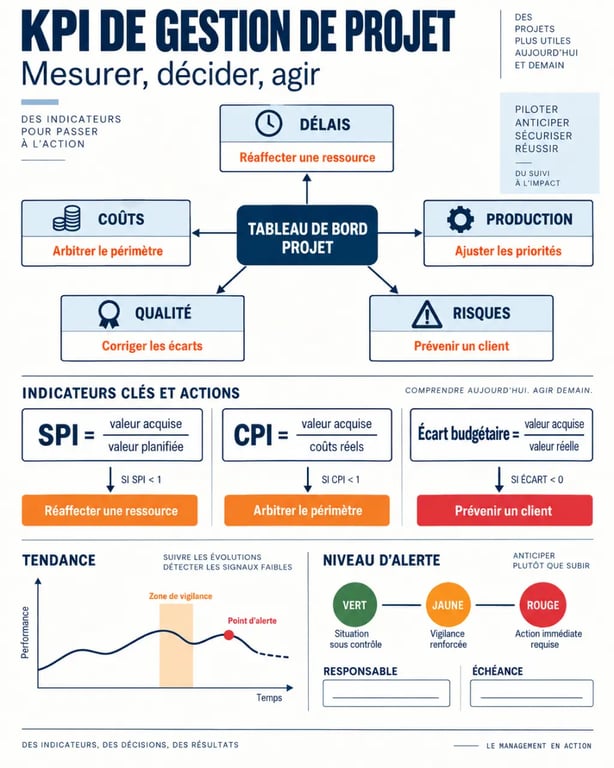

Infographie des KPI de gestion de projet avec SPI, CPI, écart budgétaire et tableau de bord
Infographie des KPI de gestion de projet avec SPI, CPI, écart budgétaire et tableau de bord
KPI Calcul ou lecture Ce qu’il permet de décider
Écart budgétaire Valeur acquise − valeur réelle Identifier une dérive de coût et réviser les arbitrages.
SPI Valeur acquise / valeur planifiée Mesurer l’avance ou le retard par rapport au planning.
CPI Valeur acquise / coûts réels Évaluer l’efficacité de la dépense engagée.
Taux de conformité Livrables validés / livrables contrôlés × 100 Détecter un problème de qualité avant la livraison finale.
Risques critiques ouverts Nombre et exposition des risques non traités Prioriser les actions de prévention et les arbitrages.

Coûts et délais : interpréter les ratios plutôt que les subir

La méthode de la valeur acquise, ou Earned Value Management (EVM), compare ce qui était prévu, ce qui a réellement été produit et ce qui a été dépensé. Le CPI se calcule ainsi : valeur acquise / coûts réels. Un CPI de 1,05 indique que la valeur produite est légèrement supérieure aux coûts engagés. À l’inverse, un résultat inférieur à 1 signale une dépense peu efficiente.

Le SPI correspond à la valeur acquise / valeur planifiée. Avec un SPI de 0,8, le projet ne produit que 80 % de la valeur attendue à cette étape. Le retard doit être analysé, surtout si les tâches concernées se trouvent sur le chemin critique. Pour un projet doté d’un budget de 80 000 €, prévu sur 6 mois avec une équipe de 4 personnes, ces ratios évitent de se fier à une impression générale d’avancement.

Qualité, charge et risques : les indicateurs qui expliquent les écarts

Un planning tenu au prix d’une qualité dégradée n’est pas une réussite. Suivez le taux de livrables acceptés du premier coup, le volume d’anomalies ouvertes et le délai moyen de correction. Ajoutez un indicateur de charge, comme l’écart entre les heures planifiées et le temps passé. Une différence positive peut traduire une avance, mais aussi une estimation initiale irréaliste qu’il faut vérifier.

Le risque mérite un suivi distinct. Comptabiliser tous les risques sans les hiérarchiser apporte peu d’informations. Concentrez-vous sur ceux dont l’impact et la probabilité justifient une réponse. Pour chacun, désignez un responsable, une action de réduction et une date de revue. Le nombre de risques ouverts prend alors un sens opérationnel.

Construire un tableau de bord qui déclenche les bonnes actions

Un tableau de bord projet doit être lisible en quelques minutes par le chef de projet comme par le comité de pilotage. Il ne sert pas à exposer toutes les données disponibles, mais à montrer la situation, la tendance et la prochaine décision attendue. Chaque élément affiché doit aider à comprendre un écart ou à choisir une action.

La clé n’est pas la couleur, mais le mécanisme d’alerte

Le vert, le jaune et le rouge sont pratiques, mais ils peuvent masquer l’essentiel : qui agit, avant quelle échéance et avec quel effet attendu ? Un indicateur de délai au rouge devient utile lorsqu’il est relié à une tâche précise, à son responsable, à la marge disponible et à une action d’accélération. Cette chaîne transforme un chiffre en signal opérationnel, au lieu de réduire le tableau de bord à un compte rendu décoratif.

Pour chaque KPI, affichez au minimum la valeur cible, la valeur actuelle, l’évolution par rapport à la période précédente et un commentaire court sur la cause. Une hausse du coût n’a pas la même signification selon qu’elle provient d’un changement de périmètre validé, d’une sous-estimation ou d’un retard fournisseur.

  • Vert : objectif atteint et tendance stable ou favorable.
  • Jaune : seuil de vigilance franchi ; une action préventive est planifiée.
  • Rouge : écart critique ; une décision ou un arbitrage est requis.

Organiser la collecte et la revue des indicateurs

La qualité des KPI dépend d’abord de la qualité des données. Définissez une source unique pour les temps passés, les coûts, les jalons et les incidents. Lorsque chaque responsable met à jour son propre fichier, les écarts de version fragilisent les comparaisons et prolongent les discussions. Une donnée cohérente facilite autant l’analyse que la communication avec les parties prenantes.

Adapter la fréquence au rythme du projet

Un projet court, soumis à des livraisons fréquentes, peut nécessiter une revue hebdomadaire. Sur une opération plus longue, les coûts et les risques peuvent être examinés mensuellement, avec un contrôle intermédiaire des jalons sensibles. La bonne fréquence permet d’agir avant que l’écart ne devienne irréversible, sans imposer une charge de reporting excessive à l’équipe.

La revue doit réunir les personnes capables de corriger la trajectoire : responsable de projet, responsables de lots, finance si nécessaire et sponsor pour les arbitrages. Distinguez le constat de l’action : « SPI à 0,8 » est un constat ; « renforcer le lot d’intégration pendant deux semaines et replanifier le test » est une décision. Cette distinction évite de confondre discussion et pilotage.

Éviter les erreurs qui faussent le pilotage

La première erreur consiste à multiplier les KPI pour rassurer toutes les parties prenantes. Un tableau de bord surchargé dilue les priorités. Gardez un noyau commun et ajoutez des indicateurs spécifiques seulement lorsqu’ils répondent à un risque réel du projet. Chaque KPI doit avoir un propriétaire, une fréquence de mise à jour et une règle d’interprétation.

Évitez aussi les seuils copiés d’un autre contexte. Un taux d’utilisation de 80 % peut servir de repère, mais une équipe affectée à un travail créatif, au support ou aux imprévus n’a pas la même capacité productive qu’une équipe travaillant sur des tâches répétitives. De même, un objectif de satisfaction à 95 % ou 98 % doit correspondre aux attentes du client et à la nature du livrable.

Enfin, ne changez pas la définition d’un indicateur en cours de route sans le documenter. Si la règle de calcul, le périmètre ou la source évolue, conservez une trace. La continuité des mesures permet d’expliquer les tendances et de piloter le projet avec confiance, même lorsque ses priorités évoluent.
